在工程项目物流领域,真正考验团队能力的,往往不是标准货物,而是那些“时间紧、尺寸大、特性复杂”的特殊任务。

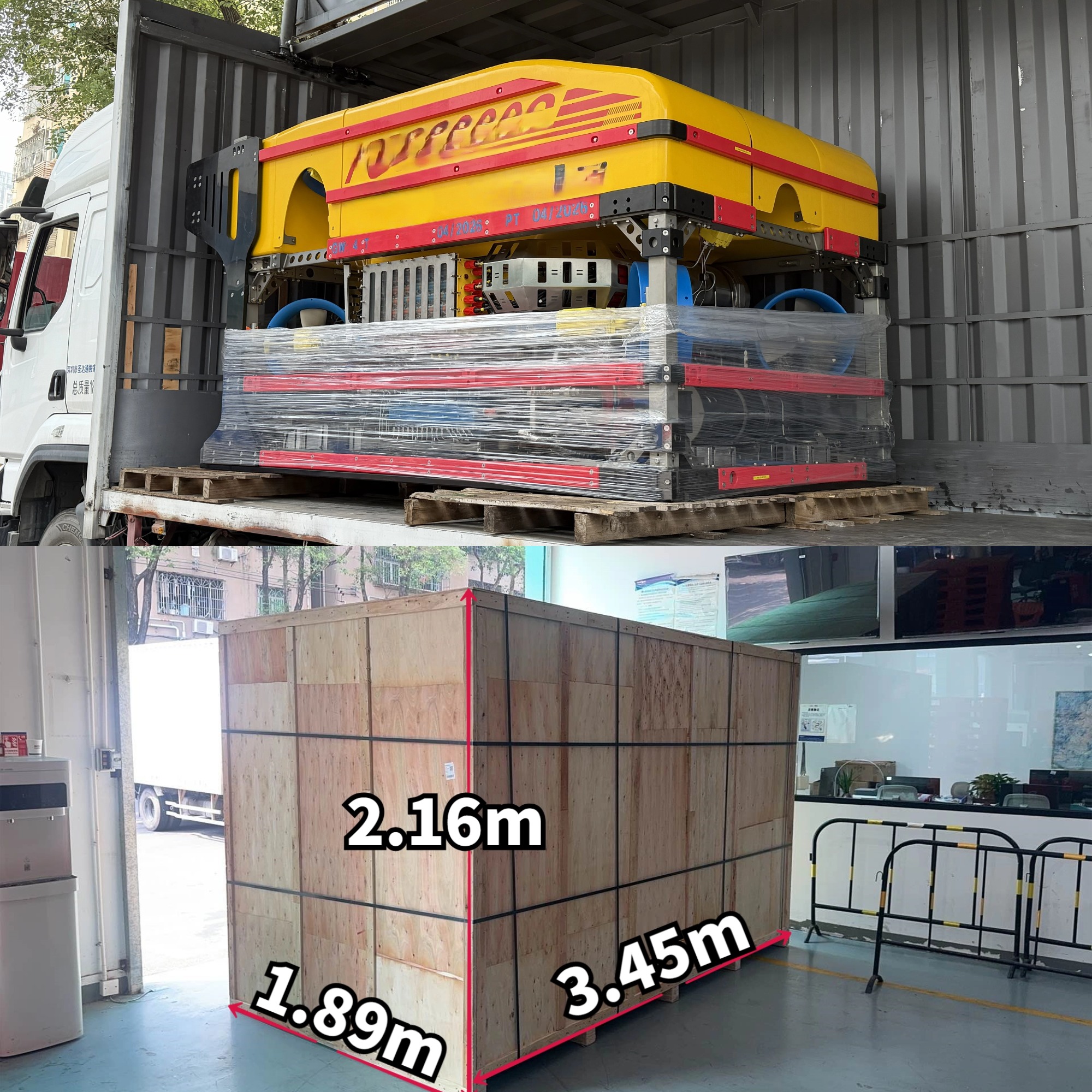

近日,一台用于石油勘探的水下机器人(水下无人机) 以 租赁贸易 方式,需从 深圳机场 紧急运至 新加坡,并按 DAP条款 完成送货上门。货物本身带磁、内部含液压油,裸机尺寸 长3米多、宽1.8米,高1.9米,重4112KG——既超尺寸,又带敏感属性,且客户 周五晚间才确认发货,要求 4月22日前 必须送达。

一、定制方案:全货机 + 周末全流程压茬推进
由于东南亚航线多为小型客机货舱(限高1.6-1.8米),货物高度无法通过。项目组第一时间锁定 全货机,其常规可用高度为2.8-2.9米,货物2.16米可正常装载。
操作时间线(密集式作业)
周五晚:客户确认,启动紧急预案
周六:上门提货,当天安排打木箱
周日:检测机构到场完成设备检测并出具报告;下午货物送抵机场过安检、入仓
周一:超大超重货物压仓24小时
周二:匹配全货机航班起飞
周三凌晨:抵达新加坡,衔接尾程派送
全流程在客户确认后 4天内完成提货、包装、检测、入仓、安检,准确赶上周二航班。
二、关键难点与应对措施
1. 货物特殊处理:含液压油 + 带磁
仓库不具备含油设备操作能力,项目组紧急协调 工厂人员上门拆包、放油,确保符合空运安全要求。同时针对磁性物品做好屏蔽与申报,避免安检拦截。
2. 超大尺寸 + 全货机匹配
提前锁定全货机舱位,复核地板承重与舱门尺寸,确保货物长/宽/高可顺利装机,避免临时拉货。
3. 新加坡尾程偏远大件派送

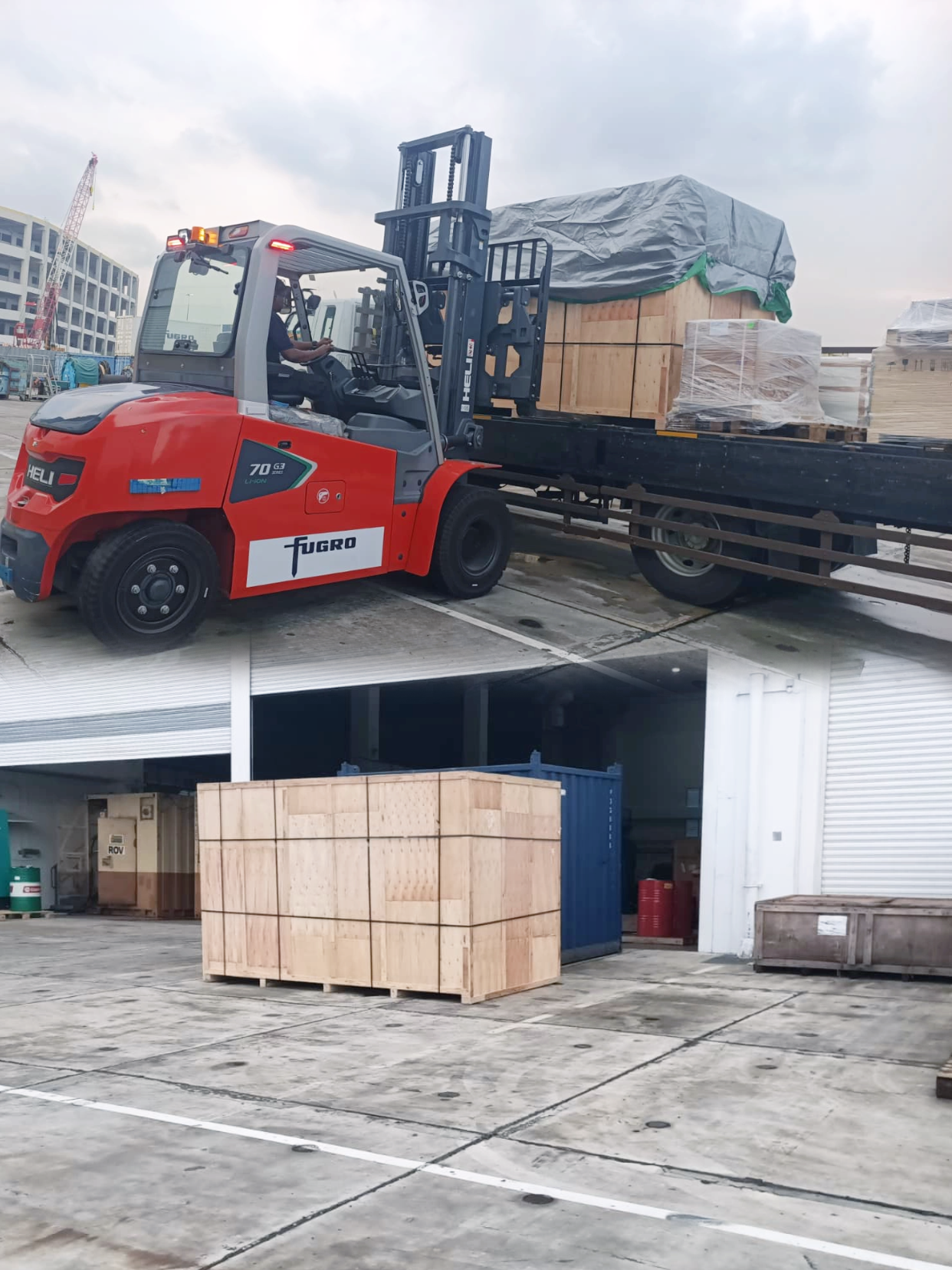

收货地址较偏,常规卸货设备无法进入。项目组协同当地代理 提前调配备用叉车,并制定应急卸货方案,确保大件上门环节无延误。

三、为什么机场要求超大货物压仓24小时?
很多客户会问:为什么货物明明已经安检合格、也入了库,却必须再等24小时才能装机?这是否是刻板规定?
实际上,“压仓24小时”是针对超大、超重、异形货物的强制性安全措施,主要基于以下三点考虑:
重新配载与重心复核
超大货物占用多个板位或特殊装机位置,会显著改变飞机的重量分布。货站需要至少一个完整的航班周期(通常是24小时),结合实际入库后的精确尺寸、重量和板位占用情况,重新计算飞机配载平衡方案,确保起飞、飞行、降落各阶段重心在安全范围内。
突发情况应急响应窗口
大件货物一旦在装机前或滑行阶段出现位移、破损、液压油渗漏或磁性异常,处理难度远高于普通货物。压仓期相当于一个 “安全观察窗口”,给地服、安检和机组留出充足时间应对突发情况,避免因赶航班而降低检查标准。
机场货站的操作排程
全货机通常夜间执飞,大件货物需要专门的平台车、大托盘和多人协作才能装机。这些设备与人员的调度不是随到随做的,压仓24小时可以将其纳入标准作业序列,避免仓促操作导致安全事故或设备损坏。
在本项目中,货物周日下午入库,经过完整24小时压仓,周二顺利登上全货机。压仓不是“卡流程”,而是航空物流对超限货物的必要安全冗余。
四、为什么这是典型的“工程项目物流”案例
与电商或普货空运不同,本次运输具备鲜明的 工程物流 特征:
非标货物:尺寸超大、带磁、含液体、高价值
贸易方式特殊:租赁贸易,货物后续需返回,对完好性要求更高
责任边界清晰:DAP条款下我方负责全程运输(国内提货→打木架→安检→空运→新加坡派送),两端清关由收发方自理
时间刚性:周末+夜间连续作业,配合客户窗口
五、项目亮点
本项目集中体现了公司在 东南亚航线大件运输 上的三项核心能力:
紧急响应能力:周五晚确认,周末完成提货、包装、检测、入仓全链条
特殊件处理能力:超长超高 + 带磁/含液体大件的一站式定制方案
端到端控制能力:从深圳工厂到新加坡偏远大件卸货,每个节点均有预案
传统物流做“标准”,工程物流做“例外”。无论货物带磁、含油、超尺寸,还是周末紧急出运,我们都能提供可落地、可追溯、可交付的全流程服务。
